처음 개발 외주를 맡기는 입장에서 외주는 사실상 블랙박스에 가깝습니다. 어디서부터 시작해야 할지, 받은 견적이 적정한 수준인지, 어떤 플랫폼이 우리 프로젝트에 맞는지 판단할 기준 자체가 없는데요. 한 번 외주에 실패해 본 PM이나 대표님 입장에서는 다음 계약에서 무엇을 더 점검해야 할지 막막하기는 마찬가지죠.

개발 외주는 크게 요구사항 정리 → 플랫폼·파트너 선정 → 견적 검증 → 계약서 작성 → 진행 관리 → 검수·유지보수 6단계로 진행됩니다. 50인 이하 기업 기준으로 단발성 프로젝트는 외주 플랫폼이, 지속적인 개발이 필요한 경우라면 구독형 개발팀 모델이 더 유리한 선택지로 꼽혀요.

이 가이드 하나로 외주 진행 단계, 플랫폼 선택 기준, 견적과 계약서 점검 항목, 그리고 그릿지 구독형 개발팀과의 비교까지 한 번에 정리합니다. 각 단계마다 바로 활용할 수 있는 체크리스트와 심화 가이드 링크를 함께 제공하니, 읽으면서 우리 프로젝트에 필요한 부분만 골라 실행에 옮기실 수 있습니다.


1. 처음 개발 외주를 맡길 때 어떤 순서로 진행해야 할까?

개발 외주 플랫폼

개발 외주는 ①요구사항 정리 ②예산·일정 가늠 ③플랫폼·파트너 후보 선정 ④견적 비교 ⑤계약서 체결 ⑥개발·검수·유지보수의 6단계로 진행됩니다. 비전공자 대표일수록 1~2단계에 충분히 시간을 들이는 것이 실패 확률을 가장 크게 낮춥니다.

이 6단계 중에서 가장 압축되거나 생략되는 구간이 보통 1~2단계인데요. "일단 견적부터 받아보자"며 요구사항 없이 외주 플랫폼에 프로젝트를 등록하면, 들어오는 견적의 단가·기간이 제각각이라 비교 자체가 불가능해집니다. 반대로 요구사항 문서가 한 장이라도 있으면 견적 편차가 줄고 파트너 선정 시간도 절반으로 짧아져요.

각 단계에서 반드시 남겨야 할 산출물은 다음과 같습니다.

단계 핵심 활동 산출물
1. 요구사항 정리기능 목록·핵심 사용자 시나리오·참고 서비스 3개 정의1~2장짜리 RFP(Request for Proposal, 제안 요청서)
2. 예산·일정 가늠MVP(Minimum Viable Product, 최소 기능 제품) 범위 확정, 출시 시점 가늠MVP 정의서 + 출시 데드라인
3. 플랫폼·파트너 후보 선정위시켓·크몽·구독형 개발팀 등 비교3~5개 후보 리스트
4. 견적 비교견적서·포트폴리오·제안 미팅 기록 검토견적 비교표
5. 계약서 체결업무 범위·저작권·대금 지급 일정 명문화용역계약서
6. 개발·검수·유지보수마일스톤별 검수, 인수인계 진행검수 기준·인수인계 문서·하자보수 기간

플랫폼별 특성과 견적 범위는 개발 외주 플랫폼 비교 가이드에서 더 자세히 확인할 수 있어요.

1-1. 비전공자 대표가 요구사항을 정리할 때 무엇부터 써야 할까?

기능 목록·핵심 사용자 시나리오·참고 서비스 3가지면 충분합니다. 처음부터 완벽한 기획서를 만들려고 하면 한 달이 그냥 지나가요.

기능 목록은 "회원가입, 상품 검색, 결제, 마이페이지"처럼 단어 수준으로 적어도 됩니다. 사용자 시나리오는 "20대 여성 사용자가 앱을 켜서 결제까지 도달하는 흐름"을 3~5단계로 풀어 쓰면 충분하죠. 참고 서비스는 "이런 화면, 이런 기능을 우리도 원한다"고 가리킬 수 있는 실존 앱·웹 3개를 캡처해두면 외주사 입장에서 견적 산정이 훨씬 쉬워집니다.

상세한 견적 범위와 기능별 단가 기준은 앱·웹 개발 비용 가이드에 따로 정리해두었습니다.

1-2. 외주 진행 중 가장 자주 어그러지는 단계는 어디일까?

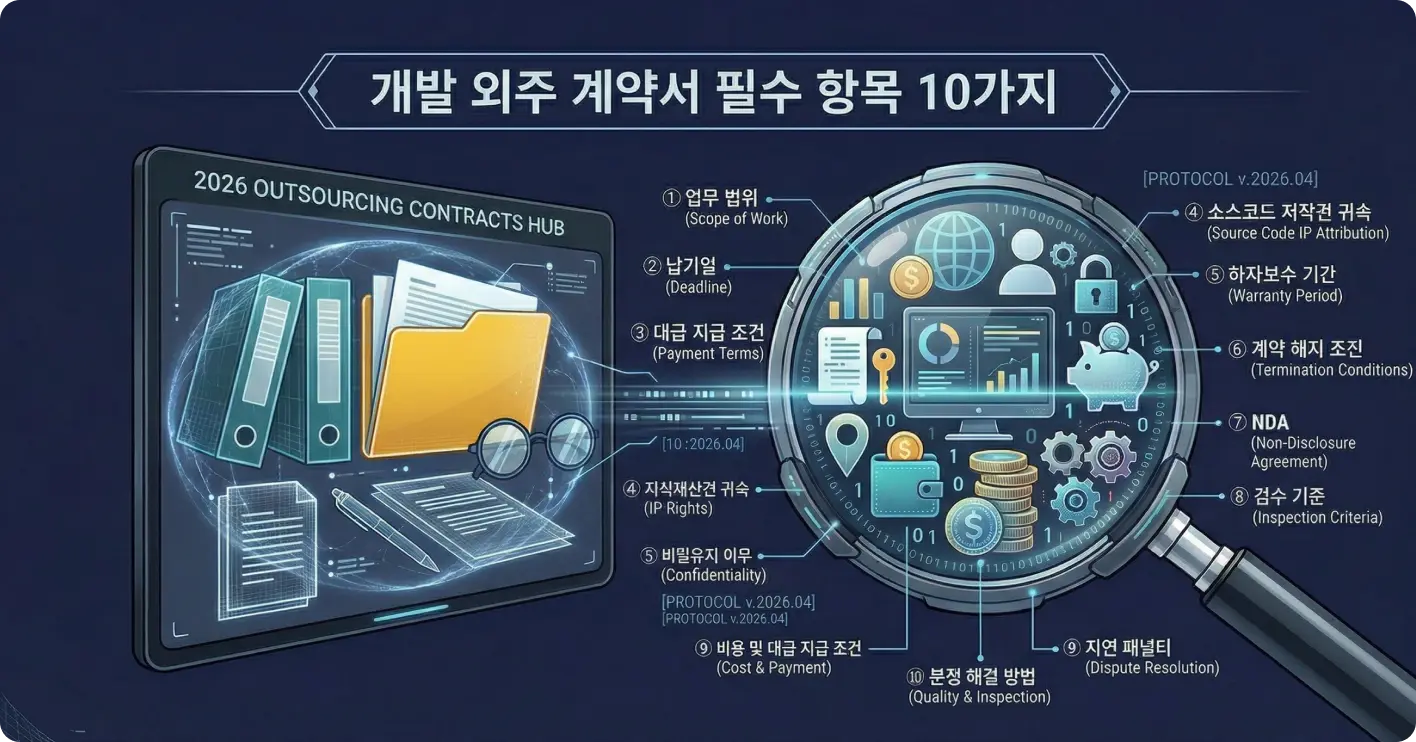

개발 외주 계약서 필수 항목 10가지

요구사항 변경(범위 크리프, Scope Creep)과 검수 단계 두 곳에서 분쟁이 집중적으로 발생합니다.

범위 크리프는 개발이 시작된 뒤 발주사가 "이 기능도 원래 포함 아니었나요?"라고 추가 요청하는 상황인데요. 외주사 입장에서는 추가 공수이므로 비용을 청구하고, 발주사는 "당연히 들어가야 할 기능"이라고 보면서 갈등이 생깁니다. 검수 단계에서는 "어디까지 완성된 것으로 볼지"의 기준이 모호하면 잔금 지급이 무기한 미뤄지는 경우가 흔하죠.

두 단계 모두 결국 계약서 작성 단계에서 결판이 납니다. 업무 범위와 검수 기준을 어떻게 명문화하는지가 핵심이라 개발 외주 계약서 필수 항목 10가지를 함께 참고하면 도움이 될 거예요.​


2. 앱/웹 개발 외주 견적, 어디까지가 적정선일까?

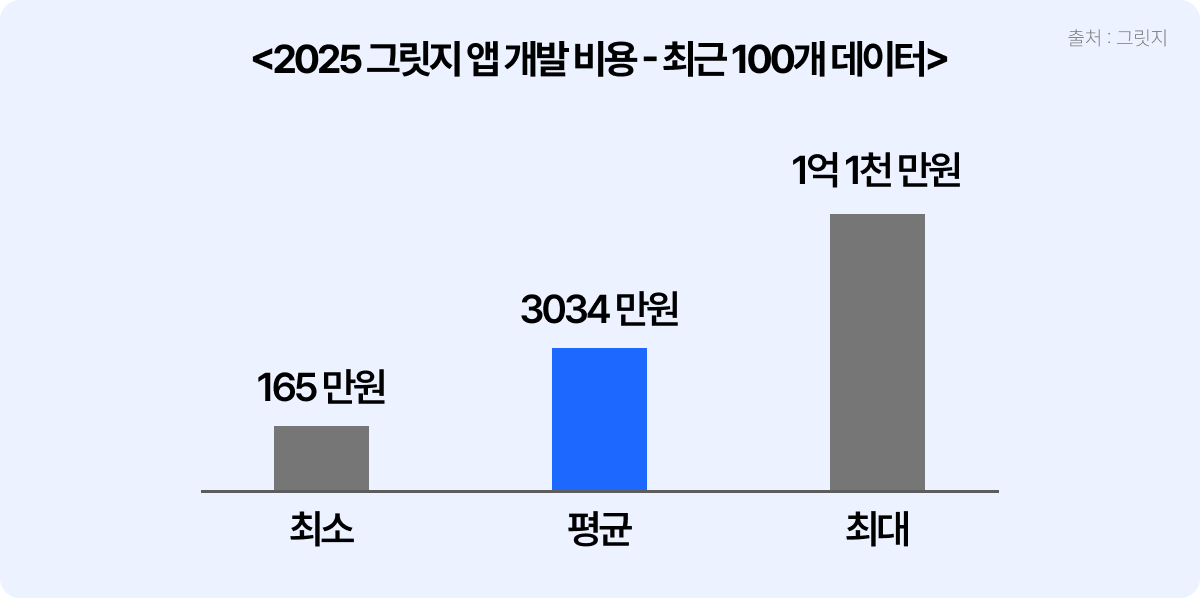

앱 개발 비용

MVP 수준의 앱·웹 외주 견적은 기능 수와 인력 구성에 따라 수천만 원부터 1억 원대까지 분포합니다. 견적서를 받았다면 총액보다 먼저 기능 단위 공수(맨먼스)와 단가가 분리돼 있는지를 확인해야 해요.

개발 외주 견적이 비싸 보이는지 싸 보이는지 판단하려면 비교 기준이 필요한데요. 같은 "쇼핑몰 앱"이라도 결제 연동·푸시·관리자 페이지 유무에 따라 공수가 2~3배까지 차이 납니다. 그래서 견적서는 항상 RFP(Request for Proposal, 제안 요청서) 기준으로 동일하게 비교해야 합니다.

기능 단위 견적이 잘게 나뉘어 있을수록 추후 범위 변경 시 협상이 수월해집니다. 앱 개발 견적 산정 기준과 항목별 비용 구조는 앱·웹 개발 비용 가이드에 더 상세하게 정리해 두었어요.

2-1. 견적서에서 가장 먼저 봐야 할 항목은 뭘까?

견적서는 네 가지를 우선 확인합니다. ①공수(MM 단위), ②단가(개발자 등급별 단가), ③범위 가정(어떤 기능까지 포함된 견적인지), ④제외 항목(서버 비용·외부 API 사용료·QA 등)입니다.

특히 디자인·서버·QA 비용이 견적에서 빠진 채 "개발 비용"만 들어가 있는 경우가 흔한데요. 이런 항목은 프로젝트 후반에 히든 코스트로 다시 청구되기 때문에, 처음부터 포함 여부를 명시적으로 받아두는 게 좋습니다.

2-2. 견적이 너무 싸거나 너무 비싸 보일 때 어떻게 검증할까?

가장 간단한 검증 방법은 동일 RFP로 최소 3곳에 견적을 요청하는 것입니다. 한 곳만 받으면 적정선 자체를 모르고, 두 곳은 평균을 잡기 어렵죠.

3곳 견적이 모이면 중간값을 기준으로 ±30% 범위를 적정선으로 봅니다. 그보다 싸면 범위 가정이 누락됐을 가능성이 높고, 비싸면 인력 등급이 과도하거나 불필요한 기능이 포함된 경우가 많아요. 적정 견적인지 판단되지 않으면 업체에 "이 견적에서 제외된 항목이 무엇인지" 직접 물어보는 것이 빠른 검증법입니다.


3. 개발 외주 플랫폼은 어떤 기준으로 골라야 할까?

개발 외주 플랫폼

외주 플랫폼은 프로젝트 규모, 결제·에스크로 시스템, 파트너 검증 수준, 사후 분쟁 대응 4가지 기준으로 골라야 합니다. 1천만 원 이상 프로젝트라면 에스크로와 분쟁 조정 절차가 명확한 플랫폼이 안전하죠.

플랫폼은 단순히 파트너를 매칭해주는 곳이 아니라, 프로젝트가 틀어졌을 때 대금을 보호하고 분쟁을 중재하는 역할까지 합니다. 그래서 개발 외주 플랫폼을 고를 때는 "어떤 파트너가 많은가"보다 "문제가 생겼을 때 어떻게 작동하는가"를 먼저 봐야 해요.

3-1. 플랫폼별로 강점이 어떻게 다를까?

플랫폼마다 강점이 뚜렷하게 갈리는데요. 개발 외주 플랫폼은 수천만 원~수억 원대 중대형 SI 프로젝트에 강한 플랫폼과 단발성·소형 작업이나 디자인·기획 단위 의뢰에 적합한 플랫폼들로 나뉩니다. 중간 규모와 프리랜서 풀에 특화되어 있는 플랫폼들도 있고요. 좋은 플랫폼은 단순히 매칭을 넘어서, 일관된 관리 체계와 기록 구조를 만들어주는 곳이어야 합니다.

3-2. 비전공자 대표가 플랫폼에서 파트너를 고를 때 무엇을 봐야 할까?

기술 평가가 어려운 입장에서는 4가지 신호를 우선 점검하면 실패율을 줄일 수 있습니다.

첫째, 포트폴리오의 진위예요. 단순 캡처 이미지가 아니라 실제 출시된 앱스토어·웹사이트 URL이 있는지 확인하세요.

둘째, 리뷰 패턴입니다. 별점 평균보다 부정 리뷰의 내용을 봐야 하는데요. 같은 유형의 불만(연락 두절, 일정 지연, 추가비 청구)이 반복된다면 위험 신호죠.

셋째, 응답 속도와 커뮤니케이션 톤입니다. 견적 문의 단계에서 24시간 이상 응답이 늦거나, 질문에 단답으로만 답하는 파트너는 본 프로젝트에서도 같은 패턴을 보일 가능성이 높아요.

넷째, 유지보수 가능 여부입니다. 출시 후 버그 대응, 기능 추가 요청을 받아주는지 계약 전에 명시적으로 확인해야 합니다. 이 부분이 빠지면 출시 직후가 가장 위험한 시점이 되거든요.

플랫폼별 수수료 구조와 에스크로 정책, 추천 시나리오는 개발 외주 플랫폼 비교 Top 5 가이드에서 더 자세히 정리해두었어요.


4. 한 번 외주에 실패한 PM이라면, 다음 계약서에서 뭘 점검해야 할까?

재계약 시에는 업무 범위·일정·대금·저작권·하자보수·변경 관리·지연 손해·검수 기준 8가지 항목을 우선 점검해야 합니다. 특히 변경 관리(Change Request, 범위 변경 요청 절차)와 검수 기준이 모호하면 같은 실패가 반복됩니다.

한 번 분쟁을 겪어본 PM이라면 표준 양식만 그대로 쓰는 방식으로는 부족하다는 걸 알게 되죠. 다음 개발 외주 계약에서는 아래 8개 항목을 한 줄씩 점검하면서 이전 실패 지점을 보강하는 게 우선입니다.

점검 항목 핵심 체크 포인트
업무 범위(Scope)산출물 단위로 명시했는가, 제외 항목까지 적었는가
일정·마일스톤단계별 종료 시점과 산출물 인도 기준이 붙어 있는가
대금 지급마일스톤·검수 통과와 지급 시점을 연결했는가
저작권 귀속소스코드·디자인·문서의 양도 시점을 명시했는가
하자보수 기간인수 후 보증 기간과 무상 수정 범위가 정의됐는가
변경 관리추가 요청 시 비용 산정 방식과 승인 절차가 있는가
지연 손해(지체상금)일자별 손해 산정 비율과 상한이 있는가
검수 기준인수 합격·거절 사유가 객관적으로 적혀 있는가

분쟁이 가장 자주 터지는 건 업무 범위와 변경 관리 두 항목입니다. 항목별 세부 조항 예시는 개발 외주 계약서 필수 항목 정리 글에서 함께 확인해보세요.

4-1. 이전 외주에서 분쟁이 났다면 어느 조항을 가장 먼저 보강해야 할까?

가장 먼저 손볼 곳은 변경 관리(Change Request) 조항입니다. 이전 분쟁의 상당수는 "원래 포함된 기능"인지 "추가 요청"인지를 두고 다투다 발생하는데요. 이 다툼은 범위 변경 절차가 계약서에 없을 때 거의 예외 없이 반복됩니다.

변경 관리 조항에는 최소 세 가지가 들어가야 합니다. 변경 요청 접수 방식(서면·티켓 등 공식 채널), 추가 비용 산정 방식(맨먼스 단가 또는 기능 단위 정액), 승인권자와 승인 기한이죠. 이 세 가지가 명문화되면 "말로 추가 요청한 기능"을 두고 다툴 일이 사라집니다.

지연 손해 조항도 같이 봐야 합니다. 지체상금률과 상한선(통상 계약금액의 10% 내외)을 명시해 두면, 일정이 밀렸을 때 패널티 청구 근거가 분명해집니다.

4-2. 결과물 검수 기준은 어떻게 구체적으로 써야 할까?

검수 기준은 기능 명세 단위 체크리스트로 적어야 합니다. "정상 작동하면 합격"처럼 모호하게 쓰면 인수 단계에서 다시 분쟁이 나는데요. 합격 기준과 거절 사유를 객관적 항목으로 분리해야 양측이 같은 기준으로 판단할 수 있죠.

실무에서 검증된 형태는 ①기능 명세별 테스트 케이스 ②QA 통과 기준(중대 버그 0건, 일반 버그 N건 이하) ③인수 거절 사유(명세 미충족, 보안 결함 등) 세 단으로 나눠 적는 방식입니다. 검수 기간(통상 7~14일)과 무응답 시 처리 방식(자동 인수 간주 여부)도 함께 명시해 두는 게 안전합니다.


5. 외주 플랫폼과 개발팀 구독, 50인 이하 기업에는 뭐가 더 나을까?

단발성·범위가 명확한 프로젝트는 외주 플랫폼이, 지속적인 기능 추가와 운영이 필요한 서비스는 구독형 개발팀이 유리합니다. 50인 이하 기업이 6개월 이상 개발이 이어지고 변경 요청이 월 5건 이상 발생한다면, 누적 TCO(Total Cost of Ownership) 기준으로 구독형이 더 낮습니다.

5-1. 프로젝트형 외주와 구독형 개발팀은 무엇이 다를까?

가장 큰 차이는 계약 단위와 인력 구성에 있어요. 프로젝트형 외주는 정해진 산출물을 정해진 기간 안에 납품받는 구조라 범위가 바뀌면 매번 추가 견적과 재계약이 필요하죠. 반면 구독형 개발팀은 PM·테크리드·개발자가 한 팀으로 월 단위로 붙어, 백로그를 함께 운영하는 방식입니다.

유지보수 책임도 갈립니다. 외주는 검수 종료 시점부터 하자보수 기간(통상 1~3개월) 외 추가 작업이 별도 과금이지만, 구독형은 운영·기능 개선이 같은 계약 안에 들어와요. 변경 요청 한 건마다 협상이 필요한지, 스프린트 안에서 바로 처리되는지가 실무에서 체감되는 차이입니다.

항목 외주 플랫폼 구독형 개발팀
계약 구조 프로젝트 단위 도급 월 단위 구독
인력 구성 개발자 중심, PM 옵션 PM·테크리드·개발자
변경 대응 추가 견적·재계약 백로그 우선순위 조정
유지보수 별도 계약·추가 비용 구독 범위 내 포함
6개월 TCO 가늠 구축비 + 변경 건당 청구 월 고정비 누적

5-2. 구독형이 유리한 기업과 외주가 유리한 기업은 어떻게 갈릴까?

판단 기준은 세 가지로 좁혀집니다. 프로젝트 기간, 변경 빈도, 내부 개발 인력 유무인데요. 6개월 이내에 끝나고 요구사항이 거의 확정된 단발성 프로젝트라면 외주 플랫폼의 단가 경쟁력을 활용하는 편이 합리적입니다. 외주 플랫폼별 비교 기준은 별도 가이드에 정리해 두었어요.

반대로 SaaS·플랫폼처럼 출시 이후에도 기능이 계속 추가되고, 내부에 개발 인력이 0~2명 수준이라 PM·테크리드 역할이 비어 있는 경우라면 구독형이 적합합니다. 변경 요청이 월 5건 이상 발생하는 서비스에서는 건별 추가 견적 협상 비용이 누적되면서 프로젝트형의 표면 단가 우위가 사라집니다. 6개월 시점부터는 변경 협상에 드는 시간·비용까지 합산했을 때 누적 TCO가 역전되는 구간으로 들어갑니다.

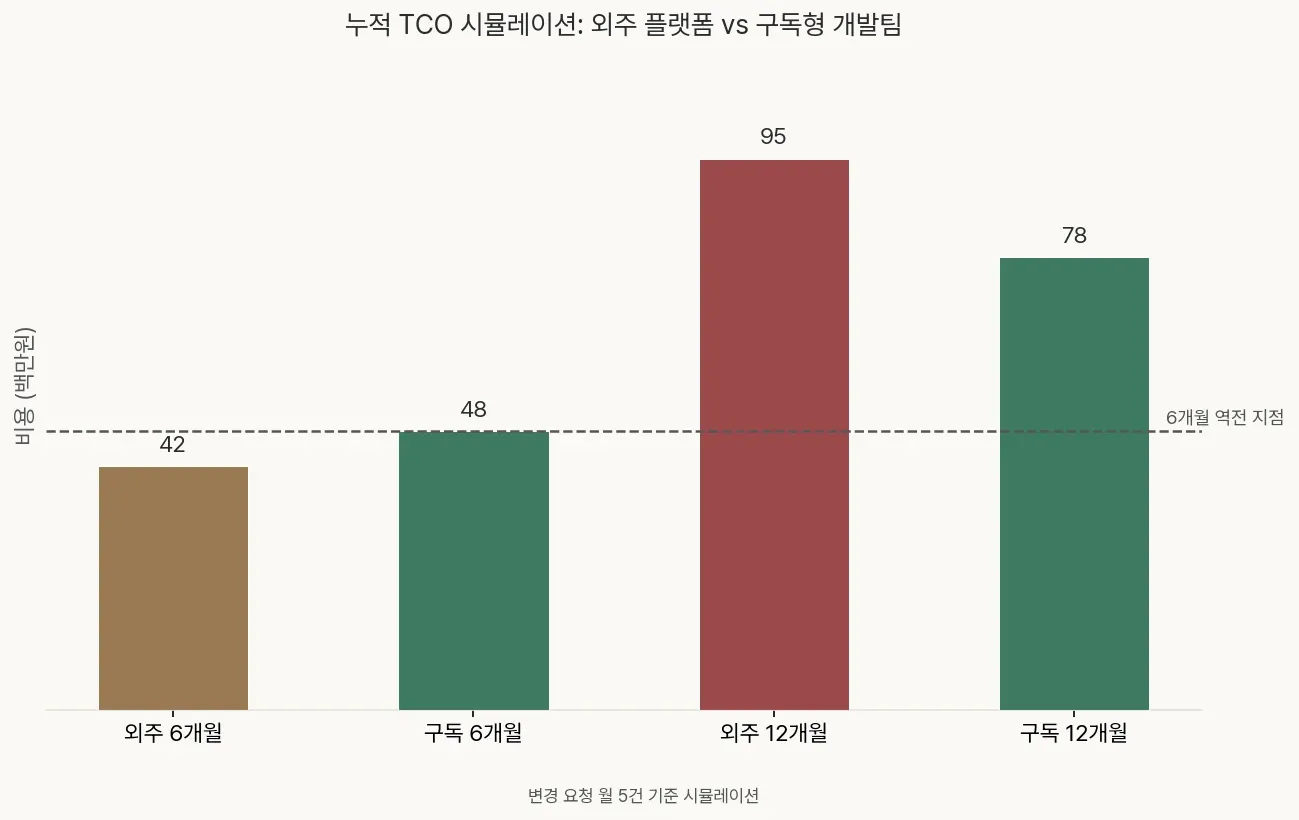

외주 플랫폼과 구독형 개발팀의 6개월·12개월 누적 TCO 비교 그래프


6. 그릿지는 외주 실패 위험을 어떻게 줄여줄까?

그릿지는 AI 활용과 테크리더 코드 검수를 결합한 올인원 개발, 월 단위 구독형 개발팀, 프로젝트 가시성을 높이는 옵저버 3종으로 외주의 비용·품질·관리 리스크를 동시에 낮춥니다. 발주사는 진행 상황과 공수를 대시보드에서 직접 확인할 수 있죠.

기존 개발 외주에서 발주사가 가장 답답해하는 지점은 세 가지로 정리됩니다. 견적이 적정한지 알 수 없는 비용 문제, 코드 품질이 들쭉날쭉한 문제, 프로젝트가 실제로 어떻게 굴러가는지 보이지 않는 관리 문제예요. 그릿지의 서비스 3종은 각각 이 세 축에 대응합니다.

올인원 개발은 AI로 반복 작업을 자동화해 공수를 줄이고, 테크리더가 산출물 코드를 검수해 품질을 보강하는 모델인데요. 동일 범위의 일반 외주 대비 단가와 리드타임을 동시에 줄이는 것이 목표입니다. 구독형 개발팀은 프로젝트 단위 발주 대신 월 단위로 개발 인력을 확보하는 방식이라, 기능 추가와 운영이 지속되는 서비스에 적합하죠.

옵저버는 발주사가 외주 개발 진행 상황을 실시간으로 들여다볼 수 있는 IT 프로젝트 관리 도구입니다. 작업자별 공수, 이슈 처리 현황, 일정 진척도를 대시보드 한 화면에서 확인할 수 있어요. SLA(Service Level Agreement, 서비스 수준 합의서) 기준 미달이 발생하면 대시보드 데이터로 즉시 근거를 잡고 시정 요청을 할 수 있습니다.

6-1. 비용·품질·관리 중 어디가 가장 약한 기업에게 어떤 서비스가 맞을까?

세 가지 약점 중 우선순위가 어디에 있느냐에 따라 적합한 서비스가 달라집니다. 비용이 가장 부담이라면 올인원 개발, 지속적인 기능 추가가 필요하다면 구독형 개발팀, 외주 가시성이 부족하다면 옵저버를 먼저 검토하는 것이 합리적이죠.

기업 상황 적합 서비스 기대 효과
MVP 예산이 빠듯한 초기 스타트업 올인원 개발 AI로 공수 절감, 테크리더 검수로 품질 확보
출시 후 기능 추가가 계속 필요한 시리즈 A 이후 기업 구독형 개발팀 월 단위 인력으로 채용 부담 없이 지속 개발
진행 상황·공수가 보이지 않아 불안한 PM 옵저버 실시간 가시성, SLA 위반 조기 감지
견적·품질·관리 모두 약한 비개발자 창업 팀 올인원 개발 + 옵저버 단가·품질·가시성 동시 보강

개발 외주를 한 번이라도 진행해 본 PM이라면, 비용·품질·관리 중 어느 한 축만 흔들려도 프로젝트 전체가 흔들린다는 걸 경험적으로 알고 계실 거예요. 그릿지는 이 세 축을 분리된 서비스로 다루기보다, 발주사 상황에 맞춰 조합할 수 있게 설계해 두었습니다.

👉 비즈니스별 그릿지 활용팁 자세히보기​


결국 외주는 절차·견적·플랫폼·계약서로 결정됩니다

처음 개발 외주를 맡기든 한 번 실패한 경험이 있든, 점검해야 할 축은 같습니다. 요구사항과 절차를 정리하고, 견적의 적정선을 가늠하고, 프로젝트 성격에 맞는 플랫폼을 고르고, 계약서로 리스크를 닫는 것이죠. 이 네 단계 중 하나라도 비어 있으면 분쟁은 거의 같은 자리에서 반복됩니다.

50인 이하 기업이라면 단발성·범위가 명확한 프로젝트는 외주 플랫폼이 빠르고, 지속적인 기능 추가와 운영이 필요한 서비스는 구독형 개발팀이 더 안정적입니다. 어느 쪽이든 진행 상황이 보이지 않으면 관리가 안 되므로, 옵저버 같은 가시성 도구로 일정·산출물을 함께 추적하는 것이 안전합니다.

프로젝트 범위 설정부터 견적 검토, 계약 조항 점검까지 한 번의 상담에서 함께 짚어드릴 수 있어요.

그릿지 뉴스레터 구독 신청
매주 유용한 IT 인사이트를 메일로 전달드려요!

자주 묻는 질문

Q1. 개발 외주 견적은 보통 몇 군데에서 받아보는 게 적당한가요?

개발 외주 견적은 최소 3곳, 가능하면 5곳에서 받아보는 것이 적정선이에요. 한두 곳만 보면 시세 비교가 어렵고, 너무 많으면 검토 비용이 오히려 늘어납니다. 견적서를 받을 때는 동일한 RFP를 기준으로 요청해야 단가와 공수 비교가 의미를 가집니다.

Q2. 비전공자 대표도 RFP(요구사항 정의서)를 직접 써야 하나요?

비전공자 대표라도 RFP의 초안은 직접 정리하는 것이 좋습니다. 기능 목록과 사용자 시나리오, 우선순위만 정리해도 견적 편차가 크게 줄어들기 때문이에요. 기술 스택이나 아키텍처 같은 영역은 외주사·자문 인력에게 위임하더라도, 무엇을 만들고 싶은지는 반드시 발주사가 정의해야 합니다.

Q3. 외주 플랫폼 수수료는 발주사가 부담하나요, 개발사가 부담하나요?

외주 플랫폼 수수료는 대부분 개발사가 부담하는 구조이지만, 견적에 포함되어 결국 발주사가 간접 부담하게 됩니다. 위시켓·크몽 등은 통상 프로젝트 금액의 10% 안팎을 수수료로 책정하죠. 그래서 견적서에서 수수료가 포함된 금액인지 별도인지 사전에 확인하는 것이 안전합니다.

Q4. 계약 기간 중 기능을 추가하고 싶을 때 비용은 어떻게 책정되나요?

계약 기간 중 기능 추가는 별도의 변경 계약(Change Order)으로 처리하는 것이 원칙입니다. 추가 공수를 맨먼스 단가나 시간 단가로 산정해 부속 합의서로 명시하죠. 계약서에 범위 변경 조항과 단가 산정 기준을 미리 넣어두면, 추가 요청 시 분쟁 없이 빠르게 정산할 수 있어요.

Q5. 외주 결과물의 저작권과 소스코드는 누구에게 귀속되나요?

외주 결과물의 저작권은 별도 명시가 없으면 기본값이 개발사에 귀속됩니다. 발주사가 저작권과 소스코드를 가져오려면 계약서에 양도 조항을 반드시 넣어야 하죠. 형상관리 서버 접근 권한과 산출물 인수인계 절차까지 명문화해야 종료 후에도 코드를 안전하게 운영할 수 있습니다.

Q6. 외주 종료 후 유지보수는 같은 업체에 맡기는 게 좋을까요?

외주 종료 직후 6~12개월 정도는 같은 업체에서 유지보수를 받는 편이 안전합니다. 코드 구조와 의사결정 맥락을 가장 잘 아는 인력이 그쪽에 있기 때문이에요. 다만 유지보수 단가가 과도하거나 대응이 느려지면, 인수인계 문서를 받아 다른 업체나 구독형 개발팀으로 전환하는 것이 합리적입니다.
